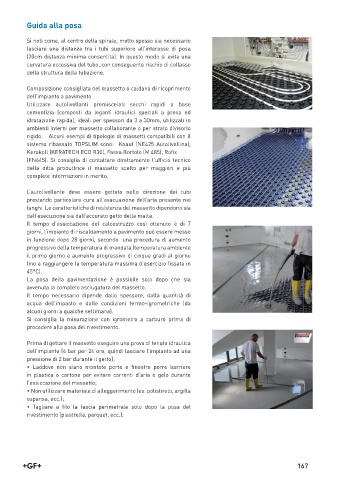

Guida alla posa

          Si noti come, al centro della spirale, molto spesso sia necessario
          lasciare una distanza tra i tubi superiore all’interasse di posa
          (20cm distanza minima consentita). In questo modo si evita una
          curvatura eccessiva del tubo, con conseguente rischio di collasso
          della struttura della tubazione.


          Composizione consigliata del massetto o caldana di ricoprimento
          dell’impianto a pavimento
          Utilizzare autolivellanti premiscelati secchi rapidi a base
          cementizia (composti da leganti idraulici speciali a presa ed
          idratazione rapida), ideali per spessori da 3 a 30mm, utilizzati in
          ambienti interni per massetto collaborante o per strato divisorio
          rigido.   Alcuni esempi di tipologie di massetti compatibili con il
          sistema ribassato TOPSLIM sono:  Knauf (NE425 Autolivellina),
          Kerakoll (KERATECH ECO R30), Fassa Bortolo (M 485), Rofix                                               3
          (FN645). Si consiglia di contattare direttamente l’ufficio tecnico
          della ditta produttrice il massetto scelto per maggiori e più
          complete informazioni in merito.

          L’autolivellante deve essere gettato nella direzione dei tubi
          prestando particolare cura all’evacuazione dell’aria presente nei
          fanghi. Le caratteristiche di resistenza del massetto dipendono sia
          dall’esecuzione sia dall’accurato getto della malta.
          Il tempo d’essiccazione del calcestruzzo così ottenuto è di 7
          giorni, l’impianto di riscaldamento a pavimento può essere messo
          in funzione dopo 28 giorni, secondo  una procedura di aumento
          progressivo della temperatura di mandata (temperatura ambiente
          il primo giorno e aumento progressivo di cinque gradi al giorno
          fino a raggiungere la temperatura massima d’esercizio fissata in
          45°C).
          La posa della pavimentazione è possibile solo dopo che sia
          avvenuta la completo asciugatura del massetto.
          Il tempo necessario dipende dallo spessore, dalla quantità di
          acqua dell’impasto e dalle condizioni termo-igrometriche (da
          alcuni giorni a qualche settimana).
          Si consiglia la misurazione con igrometro a carburo prima di
          procedere alla posa del rivestimento.

          Prima di gettare il massetto eseguire una prova di tenuta idraulica
          dell’impianto (4 bar per 24 ore, quindi lasciare l’impianto ad una
          pressione di 2 bar durante il getto);
          •  Laddove non siano montate porte e finestre porre barriere
          in plastica o cartone per evitare correnti d’aria o gelo durante
          l’essiccazione del massetto;
          • Non utilizzare materiale di alleggerimento (es. polistirolo, argilla
          espansa, ecc.);
          •  Tagliare a filo la fascia perimetrale solo dopo la posa del
          rivestimento (piastrella, parquet, ecc.);
